亚洲狼人综合,本道综合精品,在线看福利影,国产亚洲精品久久久玫瑰,日韩欧美精品在线观看,日韩在线国产,欧美乱码一区二区三区

國內首個大功率海上風電試驗風場項目第一套鋼套箱安裝完成

2017-06-09 16:06:56 人民鐵道網   作者: 江輝 肖圣和   點擊量: 評論 (0)

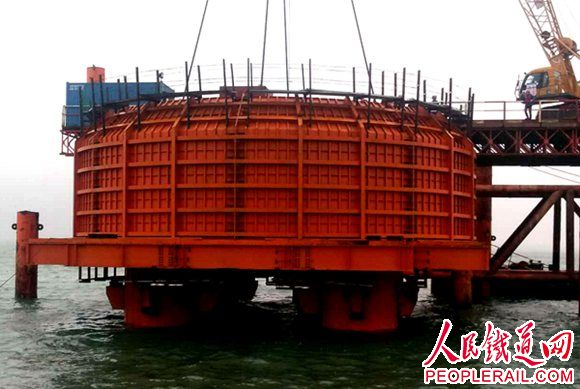

2017年6月5日17時33分,隨著海上700噸起重吊船向現場指揮員報告,重量達220噸的鋼套箱荷載已經釋放完畢,福清興化灣海上風電工程(樣機試驗風電場)成功安裝完成第一套鋼套箱,標志著該工程(樣機試驗風電場)由樁基
2017年6月5日17時33分,隨著海上700噸起重吊船向現場指揮員報告,重量達220噸的鋼套箱荷載已經釋放完畢,福清興化灣海上風電工程(樣機試驗風電場)成功安裝完成第一套鋼套箱,標志著該工程(樣機試驗風電場)由樁基施工轉向承臺施工,工程取得重大轉折性進展。

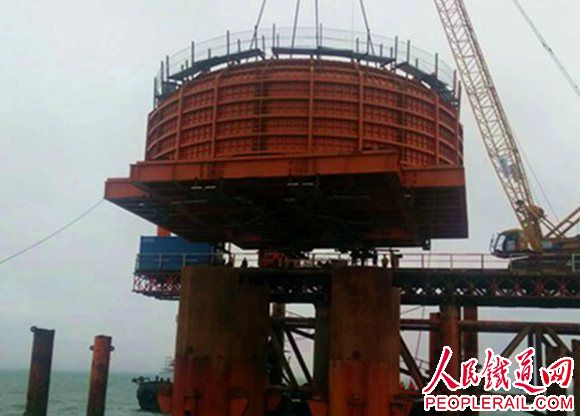

首個鋼套箱總重量達到220噸,高度達到8米(包含牛腿高度),鋼套箱平面面積達到360平方米,鋼套箱側板與底板面積達到670平方米。

福清興化灣海上風電工程(樣機試驗風電場)的基礎形式采用的是高樁承臺結構,鋼套箱采用的是鋼吊箱的結構,鋼套箱底板和側板即作為擋水結構也作為承臺的模板,承臺高度達到5.3米(包含墊層混凝土),直徑達到18米,側板厚度達到22厘米,混凝土總方量達到1200立方米。鋼套箱采用由下到上依次為牛腿、墊塊、底龍骨、底板和側板。

據了解,福清興化灣海上風電樣機試驗風場項目位于福建省福清市江陰半島東南側和牛頭尾西北側,興化灣北部,場址涉及福清市的三山鎮和沙埔鎮,項目總面積約33.2平方千米。施工范圍包括14個風機基礎土建安裝、14個風機運輸安裝、海纜敷設工程,包含高樁承臺風機基礎工程、導管架基礎工程、單樁基礎工程、風機安裝工程及海纜敷設工程。計劃工期為496天。由中鐵大橋局集團承建。




大云網官方微信售電那點事兒

責任編輯:電小二

免責聲明:本文僅代表作者個人觀點,與本站無關。其原創性以及文中陳述文字和內容未經本站證實,對本文以及其中全部或者部分內容、文字的真實性、完整性、及時性本站不作任何保證或承諾,請讀者僅作參考,并請自行核實相關內容。
我要收藏
個贊
?
