【節點】金沙水電站開始混凝土澆筑 進入主體施工重要階段

2017-09-13 11:33:43 中國電建   點擊量: 評論 (0)
9月8日,水電七局承建的金沙水電站廠壩工程項目首倉混凝土順利開倉澆筑,較原計劃提前2天實現節點目標。這標志著金沙水電站由土石方開挖向混凝土澆筑成功轉序,并進入了主體工程施工的重要階段。當日下午17時,第
9月8日,水電七局承建的金沙水電站廠壩工程項目首倉混凝土順利開倉澆筑,較原計劃提前2天實現節點目標。這標志著金沙水電站由土石方開挖向混凝土澆筑成功轉序,并進入了主體工程施工的重要階段。

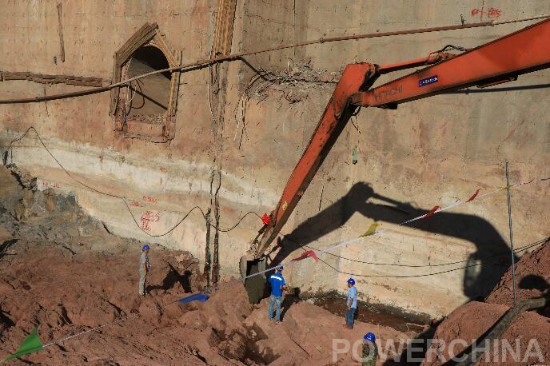

當日下午17時,第一斗混凝土澆筑到金沙水電站10#壩段(1+275.05~1+303.3;0-16.6~0+12.0)倉號中,本次混凝土量為1020立方米,混凝土建基面清理700平方米,預計澆筑時間為36小時,施工過程控制有序、溫控措施得當、各項檢測合格,得到業主監理等單位一致好評。

為確保首倉混凝土澆筑萬無一失,項目部倒排工期、科學謀劃、精心組織,與業主、設計、監理等召開了3次四方聯合會議,5次內部混凝土策劃專題會,數十次現場會議,討論、研究、優化混凝土澆筑方案和關鍵工序等。在進行混凝土澆筑前,先后出臺一系列切實可行的專項施工方案、施工指導書,直接指導于現場施工。從大型設備布置、澆筑規劃,到倉面設計、各項施工全面檢查,都為首倉混凝土澆筑及后續混凝土施工創造了有利條件。

據悉,金沙水電站廠壩工程項目自5月25日完成圍堰填筑到頂節點目標后,全體員工立即投入到混凝土澆筑準備中,緊緊圍繞混凝土轉序節點目標,保安全、重質量、抓生產,一路高歌,穩扎穩打的合理制定措施,嚴格組織管理,強化過程控制,對施工過程精細化管理,不到四個月時間完成了兩大重要節點目標,確保了工程持續有序推進,為全年產值目標奠定堅實基礎。

原標題:水電七局承建金沙水電站開始混凝土澆筑
