深能高郵東部100MW風電項目第一臺風機成功吊裝
2017年11月14日,隨著最后一片風機葉片與風機輪轂對接成功,深能南控高郵東部100MW風電場項目第一臺風機吊裝工作圓滿完成。吊裝過程本次完成吊裝的 23風機機型為維斯塔斯 137 米高 V110 型 2 0MW 機組。為

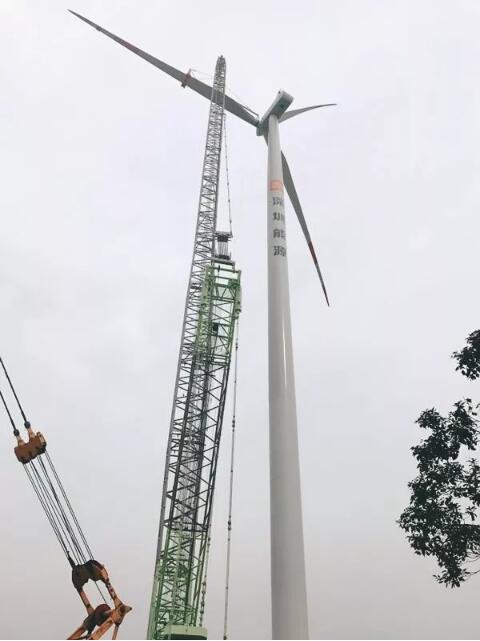

本次完成吊裝的#23風機機型為維斯塔斯 137 米高 V110 型 2.0MW 機組。為安全可靠完成此超高塔筒、長葉片機型的吊裝工作,經項目公司同吊裝團隊多次商討、科學比對,本次吊裝工程最終選用的主吊為800T履帶式吊車,起升高度達147米。

實際吊裝過程中,#23風機周邊小路轉彎半徑小,路況差等情況為吊裝設備進場、布置等工作造成了巨大挑戰,此外由于吊物受風面大,吊裝期間易受天氣等不定因素影響,致吊裝窗口期受限。
為克服這一系列困難,南控高郵東部項目部多次組織專項會議,同參與吊裝工作的技術、施工人員一道,提前策劃,充分考慮履帶吊扒桿長度、布置位置和布置安全措施等工作,做好一切吊裝準備,爭取在最佳天氣條件下立即展開吊裝工作。正是由于精心的策劃、充分的準備,科學恰當?shù)默F(xiàn)場指揮,本次吊裝工作最終才能順利完成。

在完成首臺機組吊裝作業后,在項目經理許千壽主持組織下,全體班組成員參加了首臺機組吊裝總結優化會議,通過討論剖析首臺機組的吊裝經驗及不足,規范操作,落實責任,為后續吊裝工作保質保量、順利高效的開展積累經驗,為項目最終創優達標并網發電提供保障。

南控高郵東部風電場項目,工期緊,創優任務重。但在公司領導的科學部署及各部門的大力支持下,項目部齊心協力,克服政處、道路、天氣等困難,保安全、保質量,加班加點,全力以赴推進項目進度。至此,在完成首臺風機吊裝的同時升壓站區工程也已完成主要設備基礎交安;主變、SVG、GIS、繼保室13面屏柜、4面低壓配電柜等主要設備進場完成安裝;風場區風機基礎已經澆筑完成十臺;集電線路塔基已經完成29基;110kV送出線路組塔完成。高郵東部風電場項目已經進入并網沖刺階段。
原標題:【聚焦高郵】——高郵東部100MW風電項目第一臺風機成功吊裝

責任編輯:lixin
免責聲明:本文僅代表作者個人觀點,與本站無關。其原創性以及文中陳述文字和內容未經本站證實,對本文以及其中全部或者部分內容、文字的真實性、完整性、及時性本站不作任何保證或承諾,請讀者僅作參考,并請自行核實相關內容。
我要收藏
個贊
- 相關閱讀
- 火力發電
- 風力發電
- 水力發電
- 光伏太陽能
-
重新審視“雙循環”下的光伏行業
2020-11-02光伏行業,光伏技術,光伏出口 -
能源轉型進程中火電企業的下一程
2020-11-02五大發電,火電,煤電 -
國內最高額定水頭抽蓄電站2#引水上斜井滑模混凝土施工順利完成
2020-10-30抽水蓄能電站,長龍山抽水蓄能電站,水力發電
-
能源轉型進程中火電企業的下一程
2020-11-02五大發電,火電,煤電 -
資本市場:深度研究火電行業價值
2020-07-09火電,火電公司,電力行業 -
國家能源局印發2020年能源工作指導意見:從嚴控制、按需推動煤電項目建設
2020-06-29煤電,能源轉型,國家能源局
-
高塔技術助力分散式風電平價上網
2020-10-15分散式風電,風電塔筒,北京國際風能大會 -
創造12項世界第一!世界首個柔性直流電網工程組網成功
2020-06-29?清潔能源,多能互補,風電 -
桂山風電項目部組織集體默哀儀式
2020-04-08桂山風電項目部組織
